LNG-Anlage-Genehmigung in Deutschland: Was Antragsteller wissen müssen

Eine Genehmigung nach dem Bundes-Immissionsschutzgesetz ist für LNG-Anlagen ab einer Lagerkapazität von 3 Tonnen erforderlich. Ab 30 Tonnen greift zwingend das förmliche Verfahren nach § 10 BImSchG, ab 50 beziehungsweise 200 Tonnen kommen zusätzlich Störfallpflichten hinzu. Der erste praktische Schritt ist die zeitnahe Abstimmung mit der zuständigen Landesbehörde, während parallel die Nachweise nach Betriebssicherheitsverordnung vorbereitet werden. Die Einhaltung dieser Reihenfolge spart Zeit.
Kurz gesagt:
- Die Genehmigungspflicht für LNG-Anlagen beginnt ab 3 Tonnen Lagerkapazität, mit steigender Menge werden förmliche Verfahren und Störfallpflichten notwendig.
- Beim Antrag sind eine technische Anlagenbeschreibung, Emissionsgutachten und ein Prüfbericht einer Überwachungsstelle essenziell, während die Bearbeitungszeit stark von der Vollständigkeit abhängt.
- Bei Anlagen ab 30 Tonnen Greift das förmliche Verfahren mit Öffentlichkeitsbeteiligung, bei 50 oder 200 Tonnen kommen zusätzliche Sicherheitsanforderungen hinzu.
- Die zuständigen Behörden sind meist die Immissionsschutzbehörde, ergänzt durch Feuerwehr, Wasser- und Naturschutzbehörden, bei Streitfällen entscheidet das Bundesverwaltungsgericht.
- Um Verzögerungen zu vermeiden, sollten Antragsteller frühzeitig Fachgutachten, ZÜS-Koordination und Fördermittelplanung abstimmen und externe Beratung in Anspruch nehmen.
Inhaltsverzeichnis
- Welche Rechtsgrundlagen gelten für die LNG-Anlage-Genehmigung?
- Wie läuft der Genehmigungsprozess für eine LNG-Anlage konkret ab?
- Welche Behörden sind zuständig und wer darf mitreden?
- Welche technischen Nachweise verlangt die Betriebssicherheitsverordnung?
- Welche Fristen und Umrüstungspflichten gelten nach dem LNGG?
- Wie sieht eine praktische Checkliste für den Genehmigungsantrag aus?
- Perspektive von PLANEGY: Warum unabhängige Beratung Genehmigungsverfahren beschleunigt
- Genehmigungsbegleitung für LNG-Anlagen durch PLANEGY
- Quellen
- FAQ
Welche Rechtsgrundlagen gelten für die LNG-Anlage-Genehmigung?
Die Genehmigungspflicht für LNG-Anlagen ergibt sich aus dem BImSchG in Verbindung mit der 4. BImSchV. Anlage 1 Nummer 9.1 legt fest: Wer Flüssigerdgas ab 3 Tonnen Fassungsvermögen lagert, braucht eine immissionsschutzrechtliche Genehmigung. Diese Schwelle ist bewusst niedrig gehalten, denn LNG verhält sich bei Leckagen anders als klassisches Erdgas, es kühlt extrem und verdampft schlagartig.
Drei Mengenschwellen bestimmen den weiteren Verfahrensweg:
- Ab 3 Tonnen: Genehmigungspflicht nach 4. BImSchV, meist im vereinfachten Verfahren nach § 19 BImSchG.
- Ab 30 Tonnen: Förmliches Verfahren nach § 10 BImSchG mit Öffentlichkeitsbeteiligung.
- Ab 50 beziehungsweise 200 Tonnen: Zusätzliche Störfallpflichten nach der 12. BImSchV, je nach Gefährdungskategorie.
Die 9. BImSchV regelt die Details des förmlichen Verfahrens, also Auslegungsfristen und Form der Bekanntmachung. Für Großvorhaben kommt das LNG-Beschleunigungsgesetz hinzu: Es erlaubt Genehmigungen befristet bis zum 31. Dezember 2043, verlangt dafür aber den Nachweis, dass die Anlage später auf klimaneutrale Gase umgerüstet werden kann.
Wie läuft der Genehmigungsprozess für eine LNG-Anlage konkret ab?
Der Genehmigungsprozess für eine LNG-Anlage folgt in der Praxis einem klaren Fünf-Phasen-Muster, das sich an den Empfehlungen des DVGW-Leitfadens orientiert:
- Planung und Behördenabstimmung: Vorgespräch mit der Immissionsschutzbehörde, Klärung, ob vereinfachtes oder förmliches Verfahren greift.
- Antragseinreichung: Vollständige Unterlagen einreichen, inklusive technischer Beschreibung der Anlage.
- Vollständigkeitsprüfung: Die Behörde prüft binnen wenigen Wochen, ob nachgereicht werden muss.
- Fachliche Prüfung und Entscheidung: Beteiligung weiterer Fachbehörden, danach Bescheid mit Nebenbestimmungen.
- Umsetzung mit Nachauflagen: Bau- und Inbetriebnahmephase, oft verbunden mit Auflagen zur Nachweisführung.
Zu den Kernunterlagen, die praktisch jede Behörde verlangt, zählen die technische Anlagenbeschreibung, ein Emissions- und Störfallgutachten, der Prüfbericht einer zugelassenen Überwachungsstelle (ZÜS), ein Brand- und Explosionsschutzkonzept, wasserrechtliche Unterlagen bei Kühlwasser oder Löschwasserrückhaltung, die Bauunterlagen sowie Gefährdungsbeurteilungen für den Betrieb.
Die Bearbeitungszeit hängt stark von der Vollständigkeit ab. Ein förmliches Verfahren dauert häufig deutlich länger als ein vereinfachtes, weil Auslegung und Einwendungsfrist hinzukommen. Nachforderungen sind der häufigste Verzögerungsgrund, meist bei fehlenden oder veralteten Prüfnachweisen.

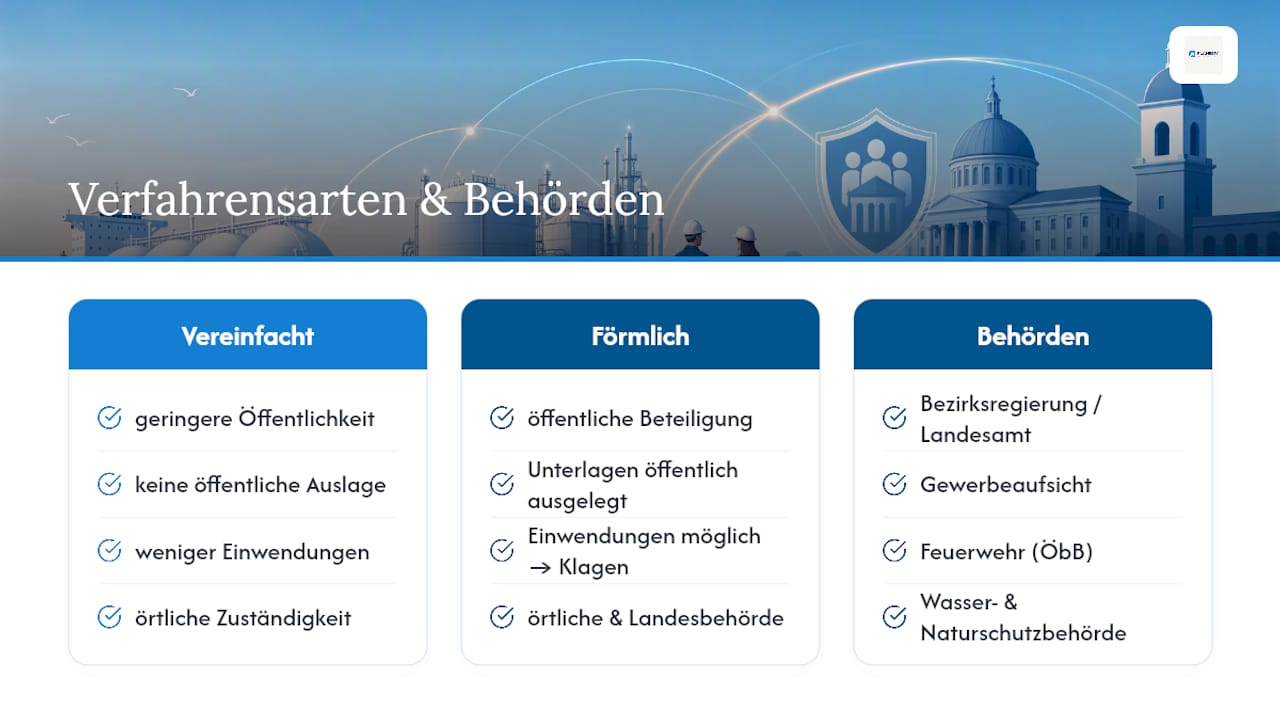

Welche Behörden sind zuständig und wer darf mitreden?
Zuständig ist in der Regel die obere oder untere Immissionsschutzbehörde, häufig bei einer Bezirksregierung oder einem Landesamt für Umwelt angesiedelt. Hinzu kommen je nach Vorhaben die Gewerbeaufsicht, die Feuerwehr als Trägerin öffentlicher Belange, die Wasserbehörde und gegebenenfalls die Naturschutzbehörde. Bei Vorhaben nach dem LNG-Beschleunigungsgesetz greifen zusätzlich Zuständigkeiten auf Bundesebene, und Streitfragen landen im Zweifel vor dem Bundesverwaltungsgericht.
Der zentrale Unterschied zwischen vereinfachtem und förmlichem Verfahren liegt in der Öffentlichkeitsbeteiligung. Im förmlichen Verfahren müssen Unterlagen öffentlich ausgelegt werden, Dritte können Einwendungen erheben, und diese Einwendungen können später zu Klagen führen. Genau hier setzt die Rechtsprechung an: Das Bundesverwaltungsgericht hat in seiner Entscheidung 7 A 3.24 vom März 2025 bestätigt, dass befristete Genehmigungen für LNG-Terminals rechtlich zulässig sind, solange die Umrüstbarkeit auf klimaneutrale Gase belegt ist. Diese Entscheidung ist inzwischen eine Art Blaupause für Behörden, wie sie Befristungen in Bescheiden formulieren.
Profi-Tipp: Klären Sie schon vor der Antragstellung informell mit der Behörde, welches Verfahren angewendet wird. Das kostet einen Tag, spart aber oft Monate, weil sich Unterlagenanforderungen erheblich unterscheiden.

Welche technischen Nachweise verlangt die Betriebssicherheitsverordnung?
Neben dem Immissionsschutzrecht braucht praktisch jede LNG-Anlage eine Erlaubnis nach § 18 der Betriebssicherheitsverordnung für die Gasfüllanlage. Bei genehmigungspflichtigen Anlagen wird dieser Erlaubnisantrag nicht separat gestellt, sondern über die sogenannte Konzentrationswirkung direkt in den BImSchG-Antrag integriert. Das bündelt Zuständigkeiten, verlangt aber auch, dass alle Nachweise zum selben Zeitpunkt fertig sind.
Zu den technischen Nachweisen, an denen kein Weg vorbeiführt, gehören:
- Ein Prüfbericht einer zugelassenen Überwachungsstelle (ZÜS) als Beleg für die Betriebssicherheit der Anlage.
- Wiederkehrende Prüfungen nach § 16 BetrSichV während des laufenden Betriebs.
- Störfallnachweise nach der 12. BImSchV, sobald die Mengenschwellen von 50 oder 200 Tonnen erreicht werden.
- Konkrete Schutzabstandsberechnungen und ein Brandschutzkonzept, abgestimmt mit der örtlichen Feuerwehr.
Der ZÜS-Prüfbericht ist in der Praxis oft das Nadelöhr im gesamten Verfahren, weil Prüftermine bei den Überwachungsstellen Vorlaufzeit brauchen und Nachprüfungen bei Mängeln das Verfahren zusätzlich verzögern.
Welche Fristen und Umrüstungspflichten gelten nach dem LNGG?
Das LNG-Beschleunigungsgesetz erlaubt den Betrieb mit fossilem Erdgas nur befristet, längstens bis zum 31. Dezember 2043. Wer die Anlage darüber hinaus betreiben will, muss die technische Umrüstbarkeit auf klimaneutrale Gase nachweisen, ein Punkt, den das Bundesverwaltungsgericht in seiner Entscheidung 7 A 3.24 ausdrücklich bestätigt hat. Diese Befristung ist keine bloße Formalie, sie prägt bereits die Erstplanung.
Praktisch bedeutet das:
- Investitionsentscheidungen müssen die Restlaufzeit bis 2043 einpreisen, nicht die technische Lebensdauer der Anlage.
- Förderfähigkeit hängt zunehmend an einem glaubwürdigen Umrüstungskonzept, nicht nur an der reinen Anlagenleistung.
- Ein Nachweis zur Umrüstbarkeit sollte bereits im Genehmigungsantrag mitgedacht werden, nicht erst kurz vor Fristablauf.
Wer heute plant, sollte eine Technik-Roadmap für die spätere Umstellung parallel zur eigentlichen Genehmigung entwickeln lassen.
Wie sieht eine praktische Checkliste für den Genehmigungsantrag aus?
Die eigentliche Arbeit an einem LNG-Genehmigungsantrag beginnt lange vor der Antragstellung. Ein bewährter Ablauf sieht so aus:
- Machbarkeitsanalyse mit Standort- und Mengenprüfung durchführen.
- Informellen Behördenkontakt herstellen, Verfahrensart klären.
- Zugelassene Überwachungsstelle frühzeitig für den Prüfbericht beauftragen.
- Fachgutachten (Immissionsschutz, Brandschutz, Wasserrecht) parallel statt nacheinander erstellen lassen.
- Antragsfristen und Nachreichfristen aktiv im Blick halten, nicht nur reagieren.
Profi-Tipp: Wer alle fachlichen Nachweise gleichzeitig statt sequenziell erarbeiten lässt, vermeidet die häufigste Ursache für Verzögerungen: Nachforderungen der Behörde, weil ein einzelnes Gutachten fehlt.
Die typischen Stolperfallen wiederholen sich von Projekt zu Projekt: ein fehlender oder veralteter ZÜS-Bericht, eine unvollständige Störfallanalyse oder eine fehlerhaft bemessene Schutzabstandsberechnung. Alle drei lassen sich mit früher Fachplanung vermeiden.
Perspektive von PLANEGY: Warum unabhängige Beratung Genehmigungsverfahren beschleunigt
Die meisten Verzögerungen bei LNG-Genehmigungen entstehen nicht durch komplizierte Gesetze, sondern durch schlecht koordinierte Fachnachweise. Erfahrungen aus der Energieberatung zeigen oft folgendes Muster: ZÜS-Bericht fehlt, Störfallanalyse ist unvollständig, die Behörde fordert nach, dadurch entstehen erhebliche Verzögerungen. Technologieoffene Beratung bedeutet hier konkret, Genehmigungsunterlagen, ZÜS-Koordination und Fördermittelberatung aus einer Hand zu denken, statt drei Dienstleister nacheinander zu beauftragen, die sich am Ende widersprechen.
— Alexios Donas
Genehmigungsbegleitung für LNG-Anlagen durch PLANEGY
PLANEGY ist die Alternative zur eigenständigen Koordination vieler Einzelgutachter bei LNG-Genehmigungen: ein Ansprechpartner für Genehmigungsunterlagen, ZÜS-Koordination und Fördermittel-Screening, statt Immissionsschutzgutachter, Statiker und Fördermittelberater getrennt zu managen.

Für Kommunen und Industriebetriebe bedeutet das konkret: technische Dokumentation aus einer Hand, frühzeitige Abstimmung mit der zuständigen Landesbehörde und eine parallele Prüfung, welche Fördertöpfe aus BEW, KfW, BAFA oder EU-Programmen zum Vorhaben passen. Die Fördermittelakquise kann dabei Zuschüsse bis zu 1,2 Millionen Euro sichern, ein Betrag, der bei vielen LNG- oder Nahwärmeprojekten über die Wirtschaftlichkeit entscheidet.
Wer eine LNG-Anlage plant und die Genehmigung rechtssicher und ohne unnötige Verzögerung durchbringen will, findet auf der Fachwissen-Seite von PLANEGY den passenden Einstieg für ein erstes Gespräch.
Quellen
Für die Antragsphase liefert der DVGW-Genehmigungsleitfaden die Mengenschwellen und Grundstruktur. Für Checklisten zu Unterlagen und Prüfnachweisen eignet sich der LeanDeR-Leitfaden. Für Befristungsfragen lohnt der Blick in die BVerwG-Entscheidung 7 A 3.24, für Zugangs- und Entgeltregeln die LNGV.
- Genehmigungsleitfaden für LNG/ LCNG‑Tankstellen (DVGW / Taskforce LNG)
- LeanDeR Leitfaden Normen und regulativer Rahmen
- BVerwG, Urteil 7 A 3.24 (27.03.2025)
FAQ
Ab welcher Menge braucht eine LNG-Anlage eine Genehmigung?
Genehmigungspflicht nach der 4. BImSchV besteht ab einer Lagerkapazität von 3 Tonnen LNG, das förmliche Verfahren nach § 10 BImSchG greift ab 30 Tonnen.
Was unterscheidet das förmliche vom vereinfachten Genehmigungsverfahren?
Das förmliche Verfahren nach § 10 BImSchG verlangt Öffentlichkeitsbeteiligung mit Auslegung und Einwendungsmöglichkeit, das vereinfachte Verfahren nach § 19 BImSchG verzichtet darauf und läuft schneller.
Wie lange dürfen LNG-Anlagen nach dem LNGG betrieben werden?
Das LNG-Beschleunigungsgesetz erlaubt den Betrieb mit fossilem Erdgas befristet bis zum 31. Dezember 2043, danach ist ein Nachweis der Umrüstbarkeit auf klimaneutrale Gase erforderlich.
Welche Rolle spielt der ZÜS-Prüfbericht im Genehmigungsverfahren?
Der Prüfbericht einer zugelassenen Überwachungsstelle belegt die Betriebssicherheit nach BetrSichV und ist häufig das zeitkritischste Dokument im gesamten Antragsverfahren.
Wer unterstützt Kommunen und Unternehmen bei der Genehmigungsbegleitung?
PLANEGY begleitet Genehmigungsunterlagen, koordiniert ZÜS-Prüfberichte und identifiziert passende Fördermittel, um Verfahren für Industrie, Kommunen und Energieversorger zu beschleunigen.
